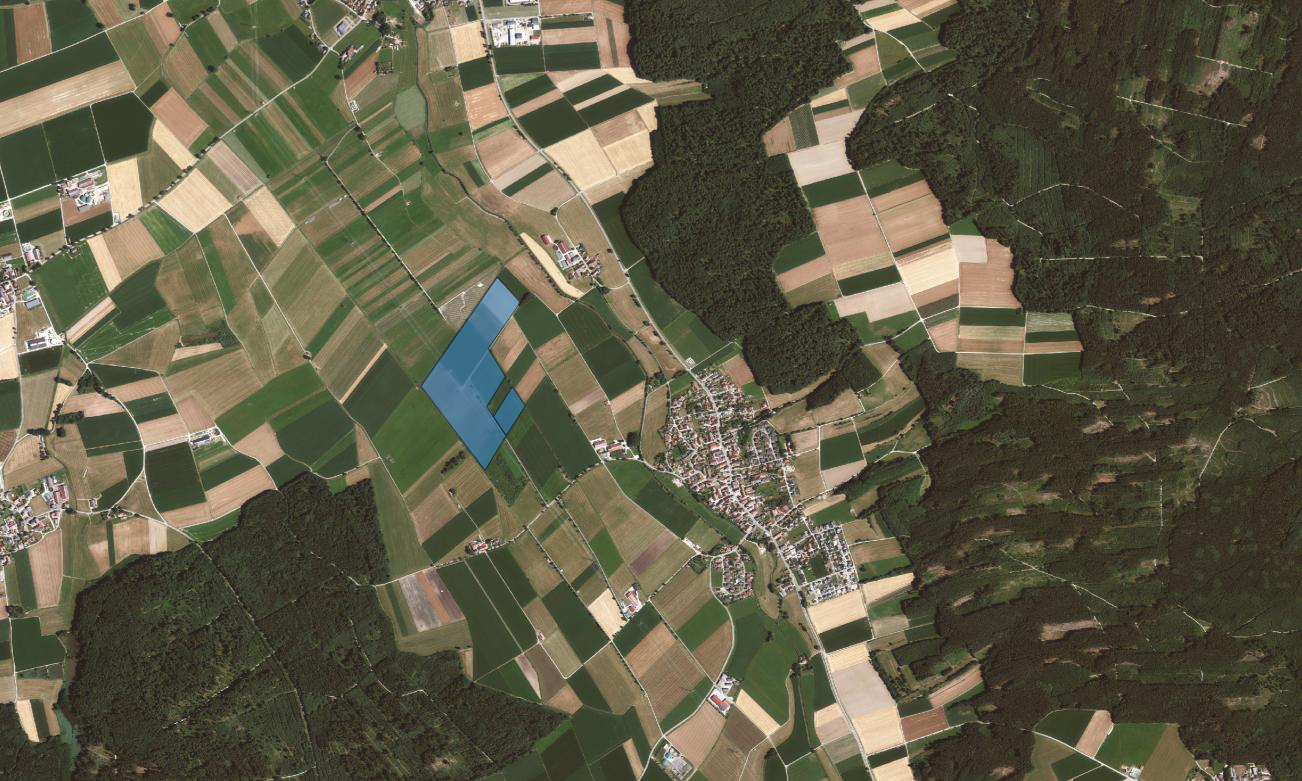

Solarpark Oberroth
Details
Status | im Bau |
Inbetriebnahme |
Q3 2024 |
Parkleistung | 21,86 MW |
Stromproduktion |
24 Mio. kWh/a |
Modulanzahl | 35.556 |
Modulleistung | 615 Wp |
Modulart | bifazial |
CO2-Einsparung |
15.000 t/a |
Versorgte Haushalte |
6.000 |
Aktuelles

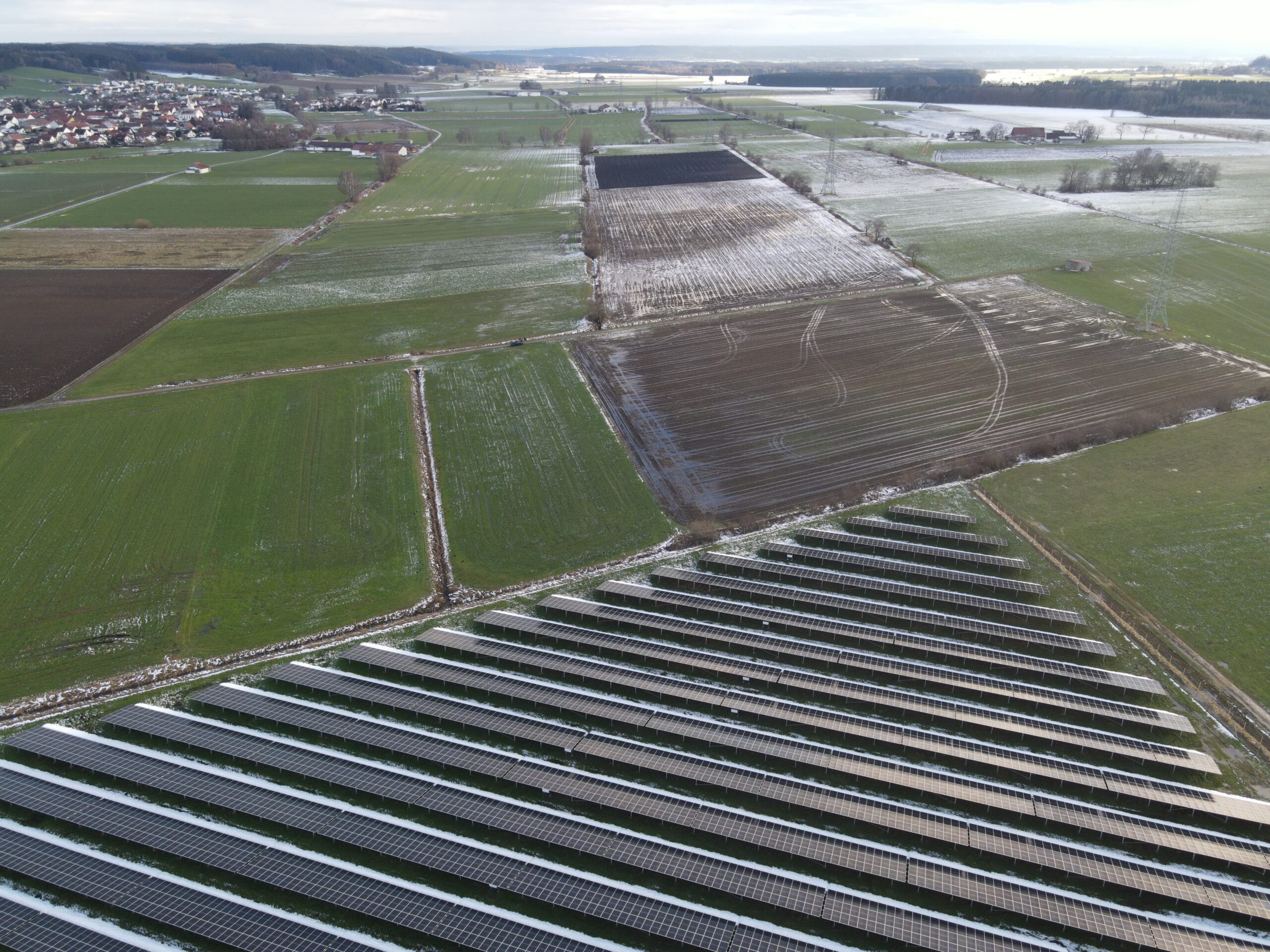

06.05.2024: Baubeginn
Am 06.05.2024 wurde mit dem Bau des PV-Parks begonnen
22.11.2023: Satzungsbeschluss
Der Gemeinderat von Oberroth hat den Satzungsbeschluss für den Bebauungsplan gefasst. Die Verfahrensakte für die parallel durchgeführte Flächennutzungsplän-Änderung wird nun im Landratsamt Neu-Ulm geprüft. Der Baubeginn ist für Q2 2024 geplant.
31.08.2023: Billigung Entwurfsunterlagen und Beschluss zur formellen Beteiligung der TÖB
Der Gemeinderat Oberroth billigt die Entwurfsunterlagen mit der Einarbeitung der eingegangenen Stellungnahmen der Behörden und Träger öffentlicher Belange und beschließt die erneute Beteiligung.
18.01.2023: Billigung Vorentwurf und Beschluss frühzeitige Beteiligung der TÖB
Beratung und Beschlussfassung über die frühzeitige Beteiligung der Träger öffentlicher Belange im Gemeinderat. Die erste Beteiligungsrunde der Träger öffentlicher Belange lief bis zum 15.03.2023.
15.06.2022 Aufstellungsbeschluss Bebauungsplan
Die Gemeinde Oberroth beschließt die Aufstellung eines Bebauungsplans in der zuvor ermittelten Gebietskulisse, um im Rahmen ihrer Möglichkeiten zur Durchführung der Energiewende beizutragen.
Zeitplan
- 1.-4. Quartal 2022:
Flächensicherung - 1. Quartal 2023:
Frühzeitige Beteiligung der Öffentlichkeit,
Behörden und sonstiger Träger öffentlicher Belange - 3. Quartal 2023:
Förmliche Beteiligung der Öffentlichkeit,
Behörden und sonstiger Träger öffentlicher Belange - 4. Quartal 2023:
Teilnahme am EEG-Ausschreibungsverfahren - 4. Quartal 2023:
Genehmigung der FNP-Änderung
und Rechtskraft Bebauungsplan - 2. – 3. Quartal 2024:
Bau und Inbetriebnahme
Bildergalerie
Presse
- Claudia Bader, Illertisser Zeitung (20.01.2023)
Planungen für einen Solarpark in Oberroth werden konkreter - Claudia Bader, Illertisser Zeitung (14.02.2023)
Oberroth wächst und gedeiht prächtig - AZ, Illertisser Zeitung (28.12.2023)
Baugenehmigung für Umspannwerk im Rothtal
Ansprechpartner
Sebastian Ganser
Geschäftsführer
Tel.: 08333/92328-13
Fax: 08333/92328-10
e-mail: sebastian.ganser@vensol.de
Thomas Schultheiß
Leiter Projektentwicklung
Tel.: 08333/92328-16
Fax: 08333/92328-10
e-mail: thomas.schultheiss@vensol.de
